服务热线:

HDPE土工膜和膨润防水毯的焊接要求

一、基础平整→放线→GCL膨润防水毯铺设→GCL膨润防水毯检查修补→HDPE土工膜铺设→HDPE土工膜焊接→HDPE土工膜修补→HDPE土工膜焊接检查→检查→(垃圾填埋后)封闭防渗层施工。

填埋场底部应先用平地机刮平,人工配合清理平整,并夯实,场地内杂草、石块等杂物及表面虚土应彻底清除。填土质量应符合设计要求,分层夯实,压实度应符合设计要求。用碾压机排压后,基面必须平整,无裂纹,无明显尖锐凹陷,平整度在允许范围内变化缓慢,坡度均匀,坡度一致,符合设计要求。

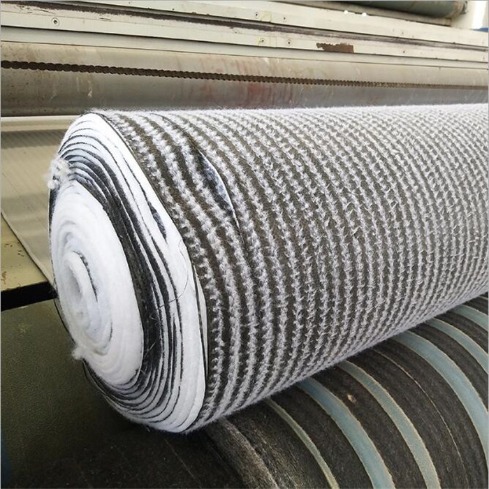

根据GCL膨润防水毯的规格尺寸和铺设要求,在基础和边坡上用白灰放线,确定防水毯的铺设位置和重叠部位。铺设膨润防水毯的基础,不得有积水、尖锐物体、树根等可能刺穿防水毯的物体。

膨胀防水毯材料自重较大,宜采用铲机配合防水毯吊装工具搬运、铺设。在铺设膨胀防水毯时,室外空气温度不得低于0℃或高于40℃。膨胀防水毯材料的连接采用重叠方式。铺设10%以上的坡度时,应尽量减少沿坡长方向的重叠数量,坡面膨胀防水毯必须超过坡脚线1500mm以上。

垂直搭接的搭接宽度不小于150毫米,水平搭接长度不小于300毫米。

检验铺装质量及外观,对局部受损部位,可将补丁切割至受损部位,补丁尺寸应超过受损部位周围300mm。在放置补丁之前,应在受损部位周围使用颗粒膨润土或乳状膨润土,并用木胶等粘合剂固定。

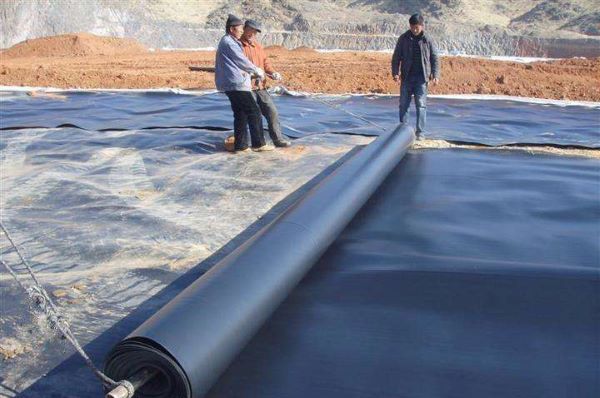

二、填埋土工膜的铺设顺序一般为从上到下,从高到低,先坡后场底。铺设时,卷材应沿坡度自上而下滚动。根据规定,膜的位置应平整,不得拉得太紧,应留有余量,膜的搭接宽度应保证,并用砂袋压住。

高密度聚乙烯土工膜特殊部位的处理:

1、边坡交汇处即坝坡拐角处:为避免悬挂或鼓胀现象,铺设时应根据实际情况将土工膜切割成上下窄的倒梯形,使土工膜紧贴坝坡基层。

2、仓库区边坡与仓库底部的交汇处,设计上多有盲沟,施工时先将土工膜沿坝面铺设在距盲沟1.5m以外,再与仓库底部膜连接;相邻两个应先焊接,再压入盲沟内。

3、水库管与土工膜的连接处:根据水库管的直径将HDPE土工膜切割成喇叭状的夹克,分成6~8小块,将夹克进入水库管,调整夹克的位置,用热风焊枪固定,最后将夹克的大小夹克焊接在HDPE土工膜和水库管上,用不锈钢夹加固。

试验焊接:HDPE土工膜的连接主要采用热熔焊接方法,首先进行试验焊接,检查焊接人员的技术,根据确定焊接参数的要求测试裂纹强度和焊接剪切强度。焊接时,请保持焊接的重叠宽度。坡度在1:10以上不得有横向接缝。坡度底部的焊接应从坡度底部延伸至少1.5m

焊接完成后,应进行检查和修复缺陷孔。当洞大于5毫米时,应使用垫片进行修复;对于小针或空洞,可以使用点焊。土工膜补片必须超过缺陷边缘,并且是圆角,补片周围应磨成表面粗糙的斜边。抛光必须在焊接前1小时内完成。焊接时,用热焊接粘接补片。

土工膜的非破坏性检查主要有双轨热熔接缝的空气压力检查法和挤出接缝的真空或火花检查法。其中,挤出接缝、片修补、接缝帽修补等,可以用真空试验方法进行非破坏试验。不能用真空试验的挤出焊接(例如复杂的角连接和配管渗透)必须用火花试验进行测试。

HPDE土工膜施工完成后,应组织相关人员进行观感检查和抽样检查,质量检查合格后方可进行下一道工序。填埋垃圾后,经有关部门审查批准后,可实施封闭。封闭前需要对堆积物进行整形和处理。封闭自下而上设置卵石层、双向土工格栅层、粘土层、长丝无纺布层、营养土层、粘土层、植被层。
