复合土工膜施工方法及施工质量要点



1.复合土工膜的剪裁为了施工方便,保证拼接质量,复合土工膜采用宽幅,减少现场拼接量。施工前根据复合土工膜幅宽、现场长度需要,先在厂内剪裁好适宜的长度,拼接成符合要求尺寸的块体卷成卷。两边预留约10cm的不复合层(即布、膜分开,称为留边)以便土工膜横向连接。

2.清基和削坡将渠道边坡上的草皮、树根等杂物全部清除干净,然后按设计断面进行削坡,削坡时,必须彻底清除一切尖角硬物,以防损伤复合土工膜。对局部较松软的坡面和亏坡断面进行处理,做到坡面平整。

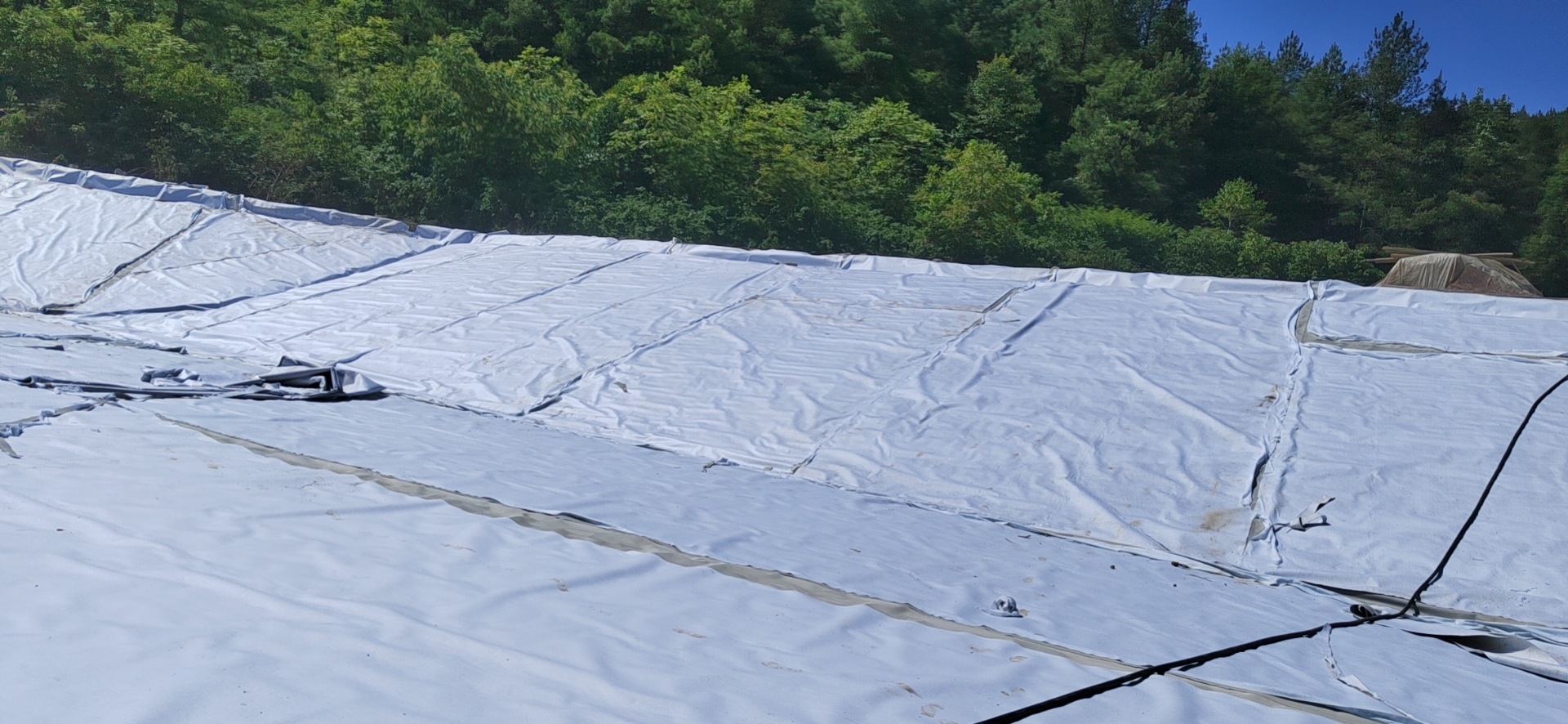

3.复合土工膜的铺设复合土工膜从渠道上游至下游沿渠道轴线方向缓慢滚放铺设。铺开后,人工抻平找正。铺设时松紧适度,富裕度约1%,以避免复合土工膜在运行中出现应力集中现象,也有利于拼接。复合土工膜与坡面应压平贴紧,清除气泡,避免架空。

在铺设过程中,作业人员不得穿硬底皮鞋及带钉的鞋,不得在复合土工膜上进行一切可能引起土工膜损坏的施工作业。复合土工膜抻平找正后在顶部用混凝土盖板压顶,在土工膜上面铺上适当砂砾石垫层,以防风吹,且能保护复合土工膜不被强烈的阳光照射损伤。

4.复合土工膜的拼接复合土工膜拼接质量的好坏是复合土工膜防渗性能成败的关键。本工程使用的是一布一膜,拼接采用热熔焊法施工,膜与膜采用TH-Ⅰ型双驱动自行式土工膜焊接机焊接,焊缝搭接宽度10cm,双缝焊接,每道宽10mm,两道焊缝间有10mm宽的空腔,布与布采用手提式封包机、涤纶线丁字形缝接。

正式焊接前,根据施工区气候特点进行试焊,确定行走速度和焊接温度。在施工中焊接机行走速度0.81.2m/s,焊接温度为240260℃,焊接质量达到设计要求。

焊接前必须清除复合土工膜表面上的砂子、泥土等杂物,保证膜面干净。焊接前,在土工膜拼缝部位的底下垫一条长木板,以便焊机在平整的基面上行走,保证焊接质量。土工膜焊接检验合格后,即进行面层土工布的缝接。缝合面要求松紧适度,缝接平顺。

5.垫层和混凝土板的铺设(浇筑)

复合土工膜的上面均匀铺设40cm砂砾石垫层,找平压实后铺设l0cm混凝土预制块(或者现浇板)。复合土工膜、垫层和混凝土预制块(或者现浇板)工序应紧密衔接,防止风吹日晒导致复合土工膜的曝晒老化。

复合土工膜施工质量控制要点

复合土工膜施工质量控制要点是进场原材料质量控制、施工过程控制、施工完质量检测。

1.原材料质量控制进场的土工膜必须有厂家提供的合格证书、性能及特性指标和使用说明书。复合土工膜外观上不允许有针眼、疵点和厚薄不均现象;土工布不允许有裂口、孔洞、裂纹或者退化变质等材料。在运输过程中和运抵工地后应妥善保存,避免日晒,尽量减少装卸次数。

2.施工过程控制主要是加强土工膜焊缝质量检测,检测方法有目测法和现场检漏。

1)目测法:复合土工膜焊接好后,观察有无漏接,接缝是否烫损,有无褶皱,是否拼接均匀等。

2)现场检漏,采用充气法对全部焊缝进行检测,焊缝为双条,两条之间留有约10cm的空腔,将待测段两端封死,插入气针,充气至0.05MPa0.20MPa,静观0.5min,观察真空表,如气压无下降,表明不漏,焊缝合格,否则要查找原因及时修补。

3.施工完质量检测施工完质量检测主要是抽样检测,施工中每1000m2取一试件,做拉伸强度试验,要求强度不低于母材的90%,且试样断裂不得在接缝处,否则接缝质量不合格。
