土工膜施工技术规范及标准 hdpe土工膜施工方案


HDPE土工膜施工方法, 土工膜在运输过程中不要拖拉、硬拽,避免尖锐物刺伤。

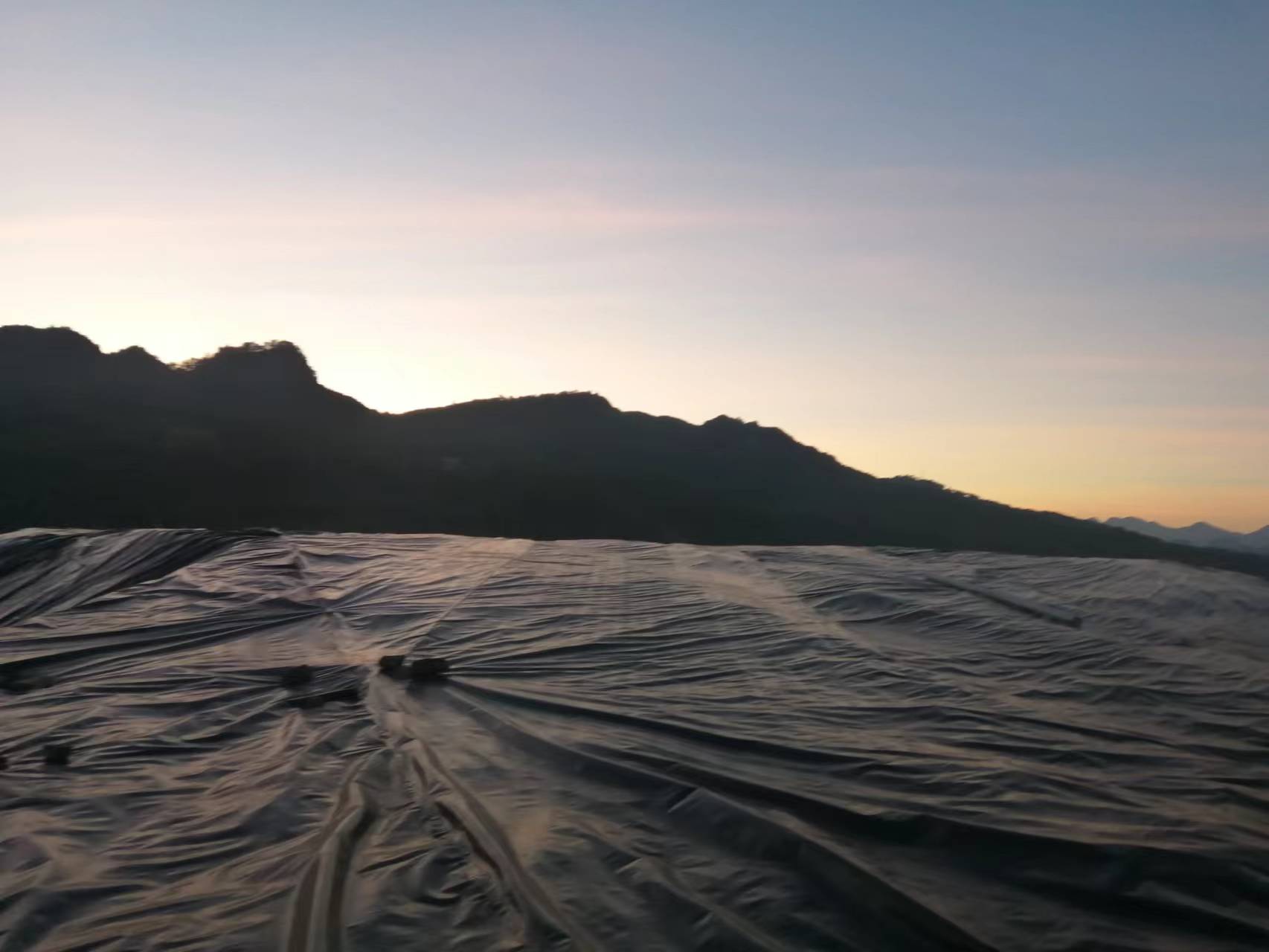

1、 应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。考虑到本工程的实际情况,边坡采取从上到下的铺设顺序

2、 相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上

3、纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上

4、先边坡后场底

5、边坡铺设时,展膜方向应基本平行于大坡度线。

土工膜的铺设,

1. 铺设土工膜前应由土建工程相应的合格验收证明文件。

2. 土工膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。

3. 铺设土工膜时应力求焊缝少,在保证质量的前提下,尽量节约原材料。同时也容 易保证质量。

4. 膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于大坡度,即沿坡度方向排列。

5. 通常在拐角及畸形地段,应是接缝长度尽量减短。除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。

6. 土工膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。

7. 土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

HDPE土工膜焊接要求
1、HDPE土工膜焊缝搭接面不得有污垢、沙土、积水(包括露水)等影响焊接质量的杂质存在,在焊接时应清理干净。
2、每天焊接开始时(清晨及午休后),必须在现场先进行试焊,合格后再进行正式焊接。
3、HDPE土工膜的焊接宜采用双轨热熔焊机焊接,挤压焊或热风枪接仅用在修复、覆盖或热熔焊机达不到的地方。
4、施工时应根据气温和材料性能,随时调整和控制焊机工作温度、速度。
5、焊缝处HDPE膜应熔结为一个整体,不得出现虚焊、漏焊或超量焊。联接的两层HDPE土工膜必须搭接平展、舒缓。
焊缝质量控制
随着施工的进度,要求及时检查HDPE膜焊接质量,对漏焊、虚焊部位随时用热风枪或塑料焊枪补焊,具体做法如下:
1. 检测按三个步骤进行,即目测、充气检测及破坏试验。
2. 目测:看两条焊缝是否平整、清晰、无皱、透明无接渣、气泡、漏点、熔点或焊缝定包边等。目测主要是对铺设的土工膜外观、焊缝质量、T型焊接、基底杂物等进行细致的检查,所有施工人员对这一工作都应贯彻在全部施工过程中。
3. 对所有焊缝的严密性除目检外,还应采用真空检测,对无法进行真空检测的部位更应加强自检。
4. 充气压检测的充气强度为0.25Mpa,2分钟不漏气,考虑到卷材较柔软易变形,允许压力下降20%
5. 在双轨焊缝上所取的样块进行拉力测试时,其标准为在做剥离和剪切试验时,焊缝没被撕裂开而母才被撕拉破坏,此时焊接合格,如果试样不合格,则应在原焊缝上再取第二块,连取三块不合格时,则应对整条焊缝作返工处理。
6. 经测试合格的样块,送业主、总承包人及相关单位存档。
7. 对于在目测、充气检测、破坏试验中所发现的缺陷,应及时修补,不能立刻修补的,要做好标记,以防止在修补时遗漏。
8. 外观检查,发现膜面有孔眼等缺陷损及焊接过程中出现的漏焊、虚焊、破损等情况下,应及时用新鲜的母材修补,补疤每边超过破损部位10-20cm。并做好记录。
9. 对于修补后的焊缝,一般要进行详细目测检查,确认修补可靠后再进行放行。
重庆高硕新型材料有限公司专注生产:hdpe土工膜、复合土工膜、糙面土工膜、虹吸排水板、土工布等工程材料,公司专设施工团队,可承接土工膜焊接施工服务、现场指导服务,产品可根据用户要求定制。
承接:垃圾填埋场铺设施工、沼气池、氧化塘、污水处理池、刚性填埋场、沉淀池、养殖场等防渗土工材料及防渗工程铺设焊接施工。
常年库存 备货充足,既定即发。
全国发货,3天发货。
产品质量保证,品质如一,售后无忧。
产品价格保证,实惠厚道,源头厂家,质优价廉。
