技巧揭秘:让土工膜接头焊接更完美!


1.施工顺序

施工顺序:基面清理平整→铺设土工膜→回填细砂或铺油毡过渡层→浇筑砼或填土压实保护层。

2.施工方法

1)膜料剪裁。成卷膜料应根据铺膜基槽断面尺寸大小及每段长度剪裁。纵向铺膜时,按基槽断面尺寸计算所需膜料的幅数。横向铺膜时,以铺设基槽断面的长度为一幅。由于膜料具有一定的伸缩性,并考虑到温度变化和施工时不能拉得太紧等因素,剪裁时,一般应比基槽实际轮廓长度长5%

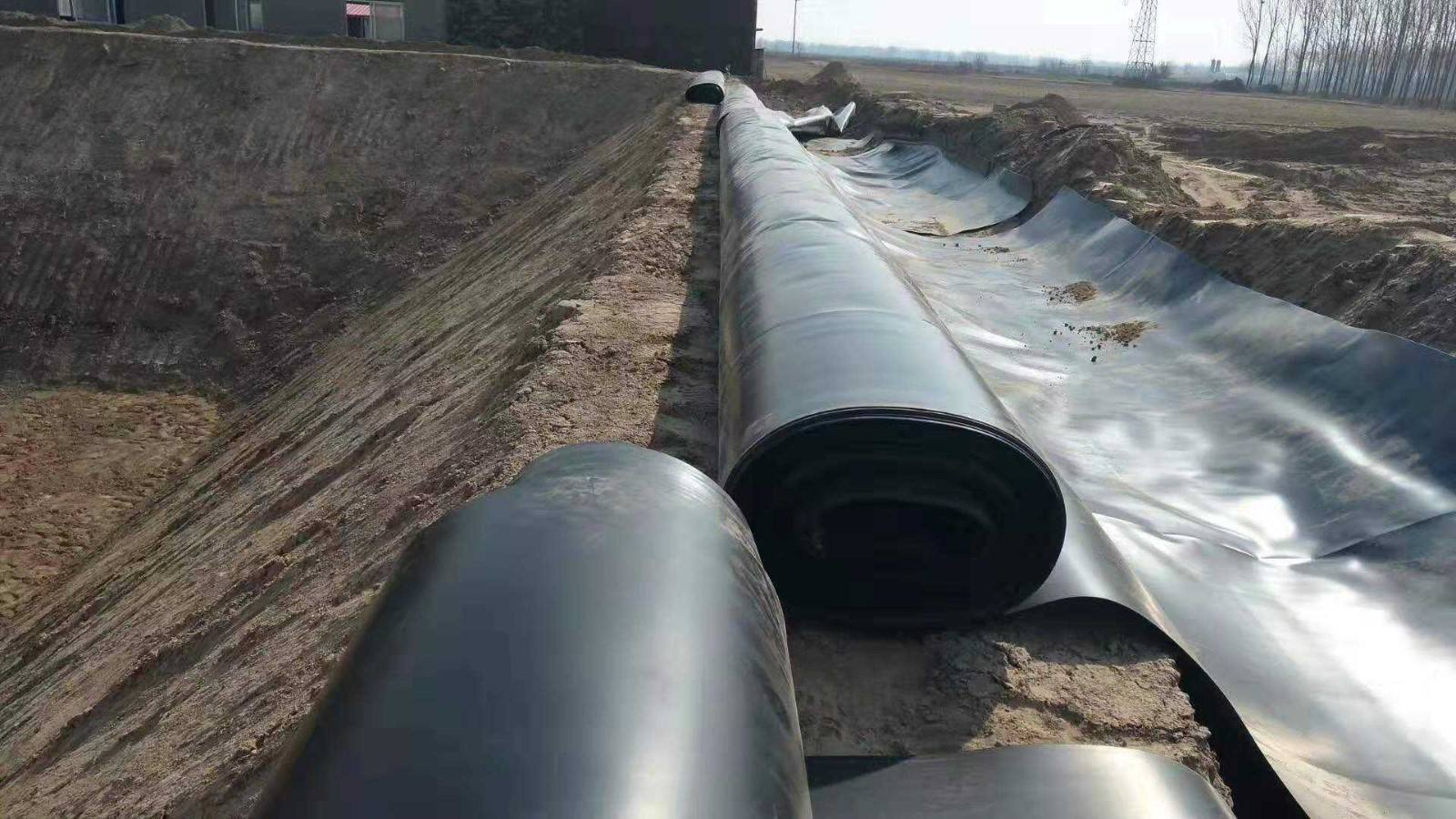

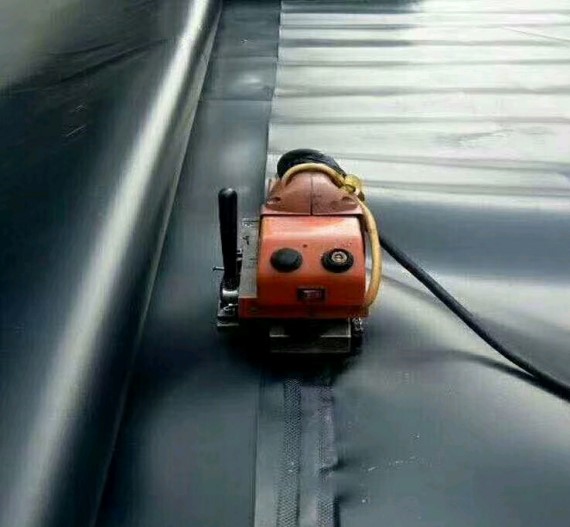

2)膜料铺设基槽面开挖整平后即铺上一层约8cm厚细砂土(建筑物铺油毡)作过渡层,做到基面平整无凹凸,无尖锐物,经验收合格后进行土工膜施工。在清理合格的基面基槽上铺土工膜,自渠道下游向上游,由渠道一岸向另一岸铺设膜层,使膜料上游一幅压下游一幅,以便在水流压力下连接缝密合,提高防渗效果。处理好大小膜幅间的连接缝,检查并粘补已铺膜层的破孔。土工膜的连接是施工的关键工序,本工程采用焊接法连接。土工膜接头采用专用焊接机对搭接缝进行焊接热合处理,焊接时搭接宽度大于20cm,采用双焊缝焊接。焊接时配备一平整木板(长度视需要而定),先将下层膜料顺着木板沿接缝口拉顺拉齐、铺平、擦拭干净,再铺上层接缝膜料,然后用预热至规定温度(一般为160180℃)的焊接机以约30cm/min的速度沿木板面均匀行走。焊接宽度一般为56cm。粘补时将膜料铺在平台上,用配好的粘接剂沿破孔周边涂匀,应超出破孔每边1020cm,随即将粘补膜对准破孔,均匀压下,使其粘接紧密。土工膜焊接完毕后开始铺设,铺设时不要拉得太紧,膜料应留有小折皱,并贴渠基,以避免土工膜伸缩时接头脱掉而影响防渗效果。

3)保护层施工、当膜料铺设完毕后回填细砂(或铺油毡)作过渡层,再填土或浇筑砼作保护层。填筑过渡层和保护层的施工速度,应与铺膜速度配合,避免膜层裸露时间过长,当天铺膜应当天填筑好过渡层和保护层。填筑保护层的土料应不含石块、树根、草根等杂物。施工人员应穿胶底鞋或软底鞋,谨慎施工。砼施工按伸缩缝分块跳仓浇筑,浇完后要加强养护,以保证砼强度,防止开裂。
