防渗膜施工方法及技术措施

(一)基底部分的施工:

1、严格按照图纸设计,修整好湖的形状、高度及周边坡度。在湖内设固定标高点,以此点调校湖内各部位、各施工层序的标高;

2、湖内淤泥层要清理掉或用足够的碎石或石粉把软土挤密实;

3、按设计要在该处回填建小岛或堆放巨石的部位,应先做角石层300-500厚,或浇捣200-300厚钢筋混凝土板以增强该地基的强度;

4、铺垫的碎石不能露出碎石的棱角,必须用石粉覆盖严实;

5、隔离层布要铺平整,搭接部位要重叠10厘米以上,不能离开。

(二)防渗膜的焊接铺贴:

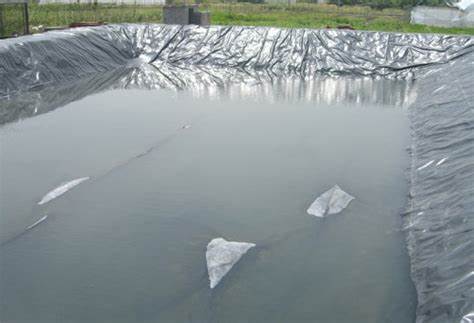

1、按照湖形状、坡度,进料口安排等的现场情况,确定场地施工顺序,然后依次铺设及焊接。

2、不规则部位要依现场情况将防渗膜剪成不同形状的块料,再用专用电焊机把裁好的各块防渗膜焊接起来。

3、焊接部位必须牢固、密实。防渗膜在焊线部位,上下两块防渗膜都要有一定的熔化,使之熔为一体,焊接线目测要平顺、色泽一致,不能有斑点、麻面,焊接口应用手撕不开。焊机温度,行走速度要按规程严格控制,防止焊接不牢固或把防水膜烧坏。

4、不能用焊机施工的边角部位另用专用焊枪进行施工。

(三)管口、柱边、墙边等节点部位的施工:

1、管口部位,可先量好管径,在防渗膜上用圆规划好Ф比管径小1-2mm的圆圈,再用刀具小心剪挖,之后再把防渗膜套入管内,实行紧密配合。管根部位的基面要坚实平整。套稳好再加焊筒状防渗膜。

2、如果管道端头过大或柱位等不能套入防渗膜的,则在管身部位先裹紧几道橡胶簿片,再把防渗膜做成套管状包在管上,依管径大小分别用不锈钢箍拧紧,要分两处以上箍扎,再涂防渗胶,在接口上端再用密封胶封堵。

3、有些接口在地下混凝土墙上,则在接口部位先修整平整,沿接口线粘贴5mm厚、30-50mm宽的橡胶带做垫片,铺防水膜后在上面再加一条橡胶垫带,面上加压一条1-2mm厚的不锈钢压板,用拉爆罗丝把钢板拉紧,使接口能密不透水,最后沿接缝再加一道防水密封胶。

(四)保护层的施工:

1、经反复检查,确认各处防水膜的搭口焊接良好,大面又无损坏时,便可铺设保护用隔离布。铺布时要依次进行,随铺随用石粉或砂压住。

2、在保护布层上铺石粉(砂)层,运载材料的斗车不能直接在防渗膜面层上行走,必须铺一层10厘米厚以上的石粉(砂)层,再垫2厘米厚的木板,方能行走载料斗车。

3、往湖内搬送大的石块及物料要小心轻放,不能直接往防水层上抛砸。严防石块、砖块砸坏防水膜。

4、防水膜复盖后周边留下搭接的部分,不能放置尖利物件,要采取临时保护措施,如先用布盖住,再在布上用木板、砖块压住,也可加铺100-150厚石粉层。

5、如在湖内防水层上要回填泥土做小岛或堆放巨石,应在防水层上的保护层上先浇捣一定厚度的混凝土层,再在混凝土层做其它建造施工。

(五)盲沟、集水井、溢流井及进水管部位:

1、盲沟开挖要选择能充分疏排水的部位,盲沟规格为40*40cm的槽沟,集水井设置在地势较低容易集水的地方,并且间隔距离要合理,集水井做好后,井内径规格一般为1*1*1m

2、盲沟内疏水4PVC管要钻足够的孔洞,放埋后管四周要铺满碎石再铺石粉。

3、集水井内的湖内水与地下水连通装置要方便操作,密封可靠,以确保湖内装水时不漏水,清洗湖底排干水时,又不会因地下水的压力,而造成防水层的起鼓。

4、溢流井要能及时将过多的湖水排走,并方便排水清洗湖底。

5、进水口要安装牢固通畅进水。
