尾矿库防渗土工材料的应用方案

我国工业固体废弃物在处理过程中使用填埋场成为常用的方法,其中尾矿填埋场最为常见,随着国家对环保意识的逐渐加强,对尾矿填埋场的建设提出了更高的要求,传统的防渗方式,用水泥混凝土,石头堆砌,防水涂料等已不再适用。新型的防水材料HDPE土工膜,解决了这一难题。
推荐产品HDPE土工膜、土工布、复合土工膜、膨润土防水毯(GCL)等土工材料,下面讲解一下尾矿库最重要的防渗施工项目—HDPE土工膜施工方案
土工膜具有施工周期短,施工简易,维修方便,投资成本低,多重保护,环保防渗效果好等特点,完全符合填埋场的设计需求。土工膜具有良好的耐热性和耐寒性。化学稳定性好,具有较高的刚性和韧性,抗老化和赖腐蚀性能强,机械拉伸强度好,具有很好的介电性能,耐环境应力开裂性能较好。
尾矿填埋防渗,其施工工艺流程如下:
施工准备现场处理→铺设→焊接→固定→防护措施

一、铺设前的准备

1、土工膜铺设前应保证铺设面符合设计要求和符合质量安全要求;
2、土工膜及焊条的材料和质量应符合设计要求和有关标准的规定;
3、与铺设无关的人员不得进入施工现场;
4、所有进入土工膜施工现场人员佩戴出入证,穿对土工膜无损伤的鞋子,进入现场任何人不得吸烟;
5、在土工材料上,所有工具必须轻拿轻放,不得扔摔或重放,严禁热工具与土工膜接触。
6、土工膜施工完毕必须注意成品保护;
7、材料在装卸、搬运过程中不得使用任何可能对材料造成机械损伤的器具,拉动、抬起或卷起,不容许一些不受控制的展开方法,轻拿轻放。
8、现场的处理:

二、铺设

三、焊接

焊接缝合气候条件:焊接缝合所需要的气候条件为:
(1)大气温度在4-40℃之间;
(2)干燥条件,特别是没有降水或别的过多水分如雾或露水;
(3)风速不大于每小时4级。

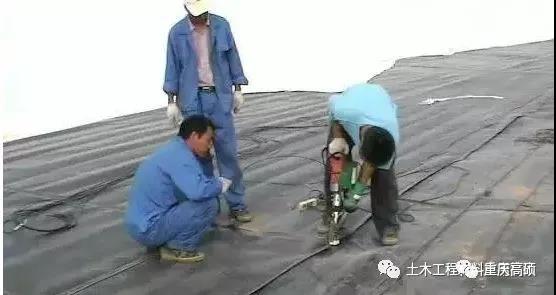

1、热熔焊接
(1)土工膜膜块在焊接前必须重叠15cm,膜块必须调整好以使接缝尽量减少褶皱和成“鱼嘴”的可能;
(2)在焊接缝合之前缝合区域在缝合之前必须进行清理干净以确保清洁并没有水、灰尘、杂物或任何碎屑
2、挤出焊接
(1)土工膜膜块焊接缝合应重叠7.5cm,缝合区域在缝合之前必须进行清理以确保该区域清洁且没有水、灰尘、垃圾或任何碎屑;
(2)热气装置只能用于土工膜模块的加热粘结,注意不要损坏土工膜,磨光也不应该损坏土工膜;
(3)焊条必须保持清洁和干燥

四、平台节点细部做法
1、在坡使用软梯,用热熔焊机自上而顺坡焊接,焊接至平台处时,认为地把设备提起来,对于1:3-1:2坡来讲,此时凹进台阶里面的土工膜能被提到与焊机以前所走的焊接轨道同一条线上,应该来讲此时台阶处土工膜能被顺利焊接过去,不会存在修补的情况。这样完成整个长度上焊接时,再回来用砂袋把土工膜压进平台上锚固槽里面(坡底端膜没有固定),再用卵石把膜在平台上锚固槽里锚固。
2、从上往下焊接时,在焊到平台处时,停止焊接。
(1)、 在平台外的焊缝焊完时,在平台出把土工膜压入锚固槽内,接缝暴露出来;
(2)、 用热风枪把两片土工膜搭接部位吹接在一起;
(3)、 用砂轮机及砂纸打毛(1.5mm以上),倒角度45°(挤压焊机焊接时,因为膜表面有一层氧化层,待焊接土工膜都要进行打毛,倒角后最大厚度可磨0.5mm左右,且膜上有极小的凹凸不均,可增加挤出熔料接触面积,使焊接效果更好),用挤压焊机挤焊条接此处,处理完毕。
注意:
焊接土工膜在焊接过程中,为了防止膜在铺设后被大风等刮起产生移位,则采用边铺设边焊接压固依次推进。焊接前,先将土工膜预留搭焊接面擦拭干净;焊膜机滚轮应擦拭干净,先试样焊接调整好设备,方可进行焊接。焊接时,始终保持焊机匀速前进。待焊缝完全冷却后再进行焊缝检查试验,直到焊缝符合要求为止。

五、质量要求与检验

1、自检,以每天铺设土工膜量为一个作业面,以每一个单元为工作单元,做好各项检验和记录;
2、对全部焊缝,焊缝接点,破损修补部位,进行检验;
3、所有焊缝,目测应连续、对热熔焊机焊缝外露边部可用检验棒用力划过,不应出现漏焊、开焊、虚焊;
4、土工膜铺设焊接好后,允许有不严重的凹凸现象;
5、所有热熔焊缝均可做破坏实验,现场采用拉力机做剪却和剥离时,母材被撕拉破坏,焊缝不被撕拉破坏即为合格。

六、修补
铺设过程中,任何有缺陷或破坏和非破坏性实验的土工膜都应该修复,以免影响整体的防渗效果。
1、小洞应由挤出焊修复,如果洞大于6mm,应打补丁;
2、剥离应用补丁修复,如果剥离在斜坡上有一个很尖的末端、则在打补丁之前须切成圆形;
3、需要打补丁的土工膜表面应提前修复磨光、清洁;
4、折叠的土工膜应重新铺设打补丁的接焊位置应和斜坡平行,而不是交叉;
5、补丁应由同样的土工膜组成,并切成圆型或椭圆型,其大小应超过缺陷边缘至少15cm;
6、所有的补丁都应该具有与原土工膜相同的厚度,几乎所有的补丁应在放置到土工膜之前用打磨机把顶部边缘削平,修复时所有的表面都应该保持清洁和干燥;
7、对每一个修复位置都应该进行非破坏性测试,且做好记录。
固定
填埋场四周的锚固,封边埋固采用锚固沟锚固.锚固沟要求离施工平面40cm开沟,沟宽40cm,沟深40cm,将膜拉入沟内成U字型,用沙袋或混凝土结构将沟固定。

七、保护
为了加强对暴露在外防渗膜的保护,使起使用寿命更长,我们一般如下方式:
1、在铺好的膜上铺一层土工布加以保护,在土工布上再铺一层砂石或土壤来二次保护;
2、在铺好的膜上铺一层细土或用用铁丝网做一层混凝土,再加以美化。
需要注意的问题:
1、土工膜可以在潮湿的环境下施工,但应避免浸泡在水中;
2、如果地面有水气时,要做好排水措施后铺设,以防止土工膜粘水后无法焊接;
3、装货和卸货时依据小心轻放的原则,严禁抛摔、拖拉、滚撬及损伤行为;
4、产品存放在阴凉干燥处,严禁暴晒和淋雨
