复合土工膜的主要施工设计要求

一、主要设计要求
1、复合土工膜设计要求
根据设计图纸要求,拦沙坝复合土工膜主要要求如下:
复合土工膜主膜无裂口,针眼,主膜与无纺布粘合较好,无脱离或起皱,物理性能应满足《土工合成材料聚乙烯土工膜》(GB/T 17643 - 2011)和《土工合同材料非织造布复合土工膜》(GB/T17642 -2008 )的要求,复合土工膜的施工.搭接、检测、验收应满足拦沙库拦沙坝坝体填筑施工技术的要求及《水电工程土工膜防渗技术规范》(NB/T35027 -2014)
2、复合土工膜施工要求
复合土工膜宜在5℃以上,风力小于5级的无雨、无雪、无沙尘的天气进行,在特殊环境施工时,要进行工艺试验,并采取有效的防护措施。在采用焊接时,接缝焊接强度应不小于母材强度的85%。复合土工膜两侧保护的细沙需采用级配良好的人工砂,细度模数为2.4 ~2.8,饱和面干含水率宜不超过6%。
复合土工膜连接采用热熔焊接和缝接,下、上层无纺布采用缝合连接,中层膜采用热熔焊接。无纺布缝接用手提式封包机、用尼龙线进行双道缝接,搭接宽度10 cm。复合土工膜膜与膜连接采用双缝热熔焊接,焊接工具采用双缝热熔焊机;局部焊不到的地方或孔洞、缺陷处,则采用热风焊枪补焊。
二、主要施工方法
施工准备

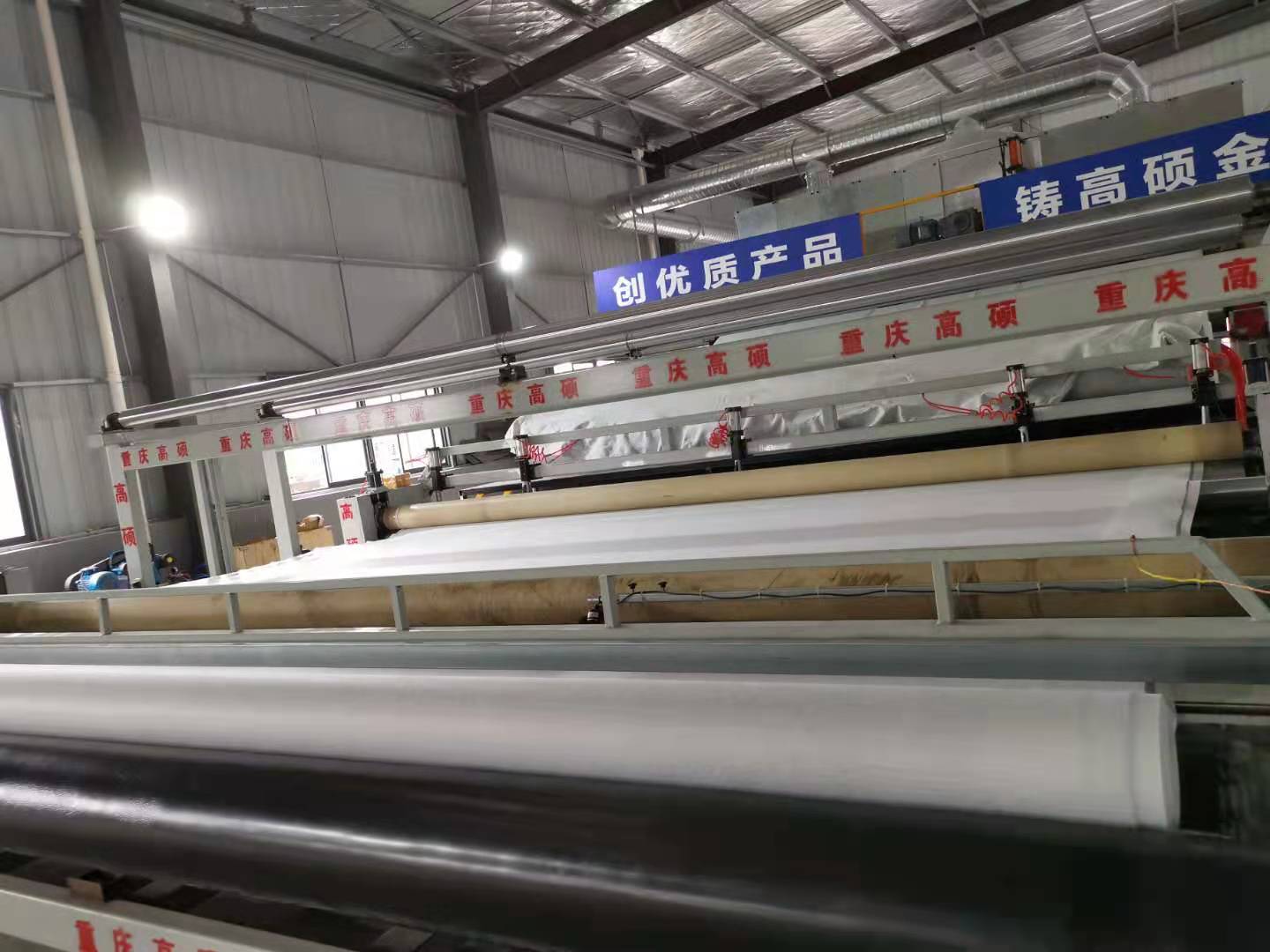

.1 、原材料
进人施工现场的复合土工膜要进行外观交货检查和物理力学指标复检,外观上不允许有针眼、疵点和厚薄不均匀,土工布不允许有裂口、孔洞、裂纹或退化变质等现象,复检结果要符合设计指标要求。复合土工膜进场后先集中堆存在溢洪道钢筋加工厂内,堆放部位应选择在干燥的混凝土地面,底部用方木架起,防止底部受地面坚硬物体或石子扎伤复膜的表面。上 部用三防帆布覆盖,以防止氧化。与混凝土基座连接材料根据设计图纸数量和规格进行采购,并将材料合格证明等提交给监理工程师审核后使用。
2 、人员培训

复合土工膜正式施工前必须对参与施工的管理人员进行交底,使其明确设计技术要求,施工方法,试验检测方法,施工质量及安全注意事项等,对作业人员进行技能培训,使其掌握设备性能、使用方式、操作要领,明确质量安全要求,施工注意事项等。
