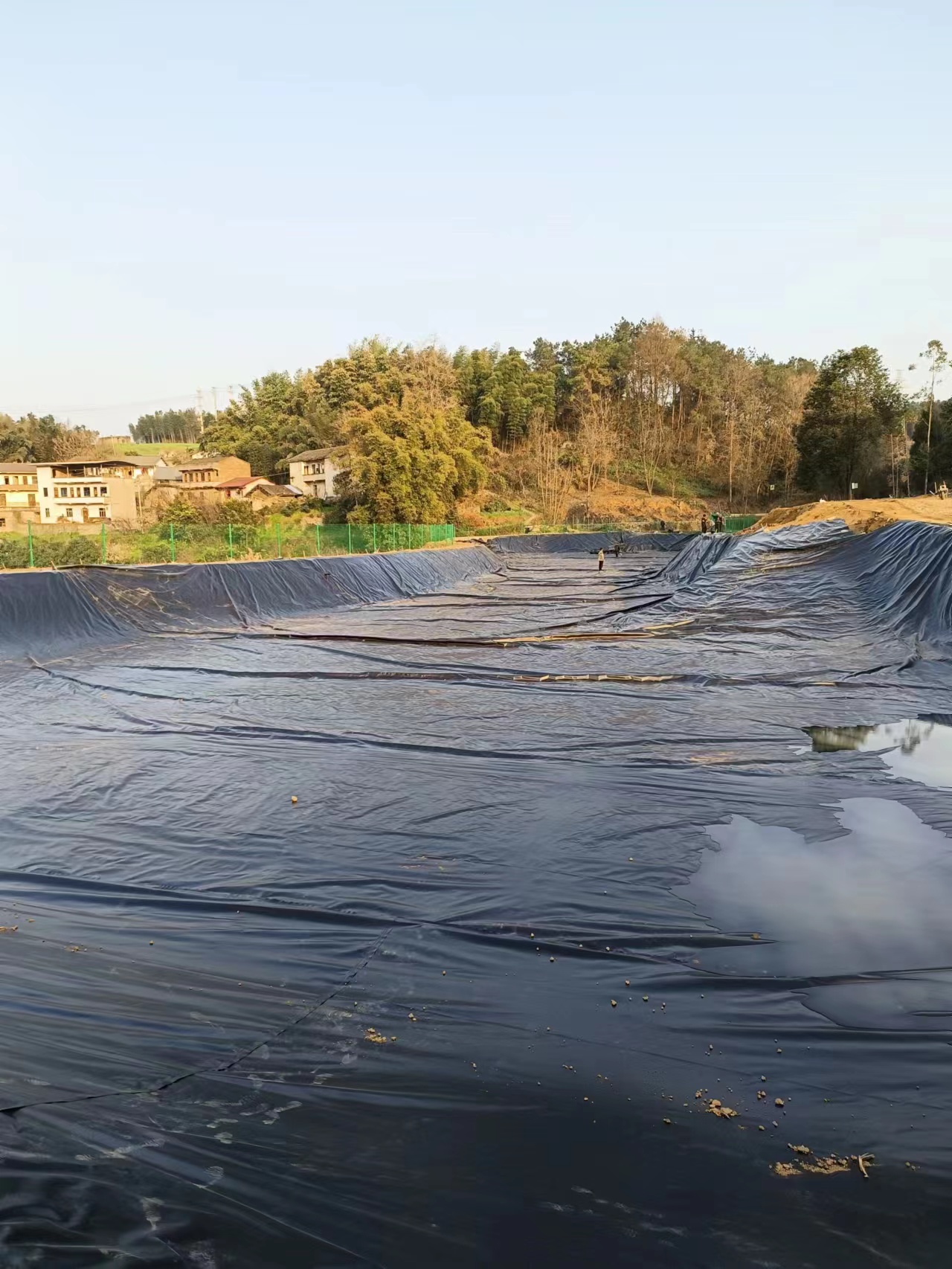

《土工膜施工方法细则》是针对土工膜施工方法而制定的,主要包括HDPE土工膜的铺设和土工膜的焊接两个方面。HDPE土工膜的铺设

HDPE土工膜施工铺设HDPE土工膜前应由土建工程相应的合格验收证明文件。

HDPE膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。

铺设HDPE土工膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。同时也容易保证质量。

HDPE土工膜施工土工膜与土工膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。

HDPE土工膜施工通常在拐角及畸形地段,应是接缝长度尽量减短。除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。

HDPE土工膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。

HDPE土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

土工膜的焊接HDPE土工膜施工热锲焊机焊接工序分为:调节压力设定温度设定速度焊缝搭接检查装膜入机启动马达加压焊接。

HDPE土工膜施工接缝处不得有油污、灰尘,HDPE土工膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。

HDPE土工膜施工每天焊接开始时,必须在现场先试焊一条0.9mm×0.3mm的试样,搭接宽度不小于10cm,并用拉力机现场进行剥离和剪切试验,试样合格后,便可用当时调整好的速度、压力、温度进行正是焊接。热锲焊机在焊接过程中,需随时注意焊机的运行情况,要根据现场的实际情况对速度和温度进行微调。

HDPE土工膜施工焊缝要求整齐、美观、不得有滑焊、跳走现象。

HDPE土工膜施工在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于50cm应成T字型,不得十字交叉。

HDPE土工膜施工相邻土工膜焊缝应尽量错缝搭接,膜块间形成的结点,应为T字型,尽量减少十字型,纵模向焊缝交点处应用挤压焊机加强。

HDPE土工膜施工焊膜时不许压出死折,铺设HDPE土工膜时,根据当地气温变化幅度和HDPE土工膜性能要求,预留出温度变化引起的伸缩变形量。

HDPE土工膜施工当手提焊机的温度控制所指示的焊机温度低于200℃时,要用干净的布或棉纱掸掉再焊,必要时应重新打磨,切忌用手擦试。

HDPE土工膜施工当接缝处有结露、潮湿、泥沙等影响时,处理后再进行焊接。

HDPE土工膜施工在下雨期间或接缝有潮气、露水、或者大沙的情况下不能进行焊接,但采取防护措施是除外。

HDPE土工膜施工温度低于5℃时,按照规范要求不应施工,如果必须施工的话,焊接前应对焊机进行预热处理。挤压焊接机在焊接过程中,应该经常检查枪头的滑块,磨损较严重时应及时更换滑块,以免损伤膜面。土工膜在焊接时应该采用稳压性能好的发电机供电,在特殊情况下采用当地用电时,必须使用稳压器。
